長期優良住宅マッハシステムの家

大村市富の原

地域別|すべて

外観イメージパース

建築中レポート

1. 2022年05月20日
地鎮祭

富の原のU様邸地鎮祭♪

富の原のU様邸の地鎮祭を行いました。

2. 2022年05月20日
地鎮祭

富の原のU様邸地鎮祭♪

この日は大安吉日!!

お施主様

3. 2022年05月20日
地鎮祭

富の原のU様邸地鎮祭♪

奥様

4. 2022年05月20日
地鎮祭

富の原のU様邸地鎮祭♪

工務2人

全員で安全祈願を行いました。

5. 2022年05月20日
外観パース

富の原のU様邸地鎮祭♪

完成イメージパース

和洋折衷の建物で

マッハシステムと耐震等級3の長期優良住宅

太陽光発電も搭載してZEHにも対応しています。

10月には完成予定で準備が整い次第着工いたします。

はじめてお会いしてから10年経ち

いよいよマイホーム完成に向けて動き出します!

U様楽しみにお待ちください。

6. 2022年06月24日
基礎工事

富の原U様邸基礎着工!

富の原で計画を進めているU様邸が

いよいよ着工いたしました。

7. 2022年06月24日
基礎工事

富の原U様邸基礎着工!

1日目の墨だしからはじまり

8. 2022年06月24日
基礎工事

富の原U様邸基礎着工!

2日目の地業工事へ順調に進んでいます。

9. 2022年06月24日
基礎工事

富の原U様邸基礎着工!

梅雨の時期もありますが、逆に天気が良すぎるのも

コンクリート工事には向きません。

ほどほどに乾いてい行く方が強度は出ますので

ご安心ください。

7月22日が上棟予定となっております。

それまでしっかりと内容を決めていきましょう!

U様完成までよろしくお願いいたします♪

10. 2022年06月30日
基礎工事

基礎配筋検査。

先週から着工しました。

富の原のU様の基礎配筋検査を行いました。

11. 2022年06月30日
基礎工事

基礎配筋検査。

今回はお施主様のご希望で構造の耐震等級3をご指定いただきましたので

通常よりさらに強固な配筋となっています。

12. 2022年06月30日
基礎工事

基礎配筋検査。

梅雨もすぐに明けて

一気に真夏並みの暑さになって

基礎屋さんもお疲れの状態でした。

13. 2022年06月30日
基礎工事

基礎配筋検査。

鉄筋量が多くて強固な基礎が自慢です。

14. 2022年06月30日
基礎配筋

基礎配筋検査。

見えなくなるところもしっかりと施工しています。

15. 2022年06月30日
基礎配筋

基礎配筋検査。

安心安全で快適な家づくりで進めていますので

完成まで楽しみにお待ちください♪

16. 2022年07月23日
上棟

富の原U様邸土台敷きから上棟!

富の原で着工中のU様邸の上棟が無事に行われました!

先週の土台敷きからはじまり

17. 2022年07月23日
上棟準備

富の原U様邸土台敷きから上棟!

大雨の中でしたが、ちょうど晴れの合間に上棟準備を行いました。

18. 2022年07月23日
上棟準備

富の原U様邸土台敷きから上棟!

前日までは大雨でしたが、土台敷き当日は晴れで作業開始です。

19. 2022年07月23日
上棟準備

富の原U様邸土台敷きから上棟!

マッハシステムの床下ダクトも設置完了。

20. 2022年07月23日
上棟準備

富の原U様邸土台敷きから上棟!

ブルーシートで養生し上棟までの大雨をしのぎます。

21. 2022年07月23日
上棟

富の原U様邸土台敷きから上棟!

そして上棟当日

先週までは大雨の予報でしたが

今週に入り何とか行けそうと思ったら

青空の上棟日和となりました。

22. 2022年07月23日
上棟

富の原U様邸土台敷きから上棟!

朝からお施主様の記念の1本目の柱建てから上棟開始!

23. 2022年07月23日
上棟

富の原U様邸土台敷きから上棟!

青空の元気持ちよくスタートです!

暑いですが( *´艸`)

24. 2022年07月23日
上棟

富の原U様邸土台敷きから上棟!

テンポよくスタートです!

25. 2022年07月23日
上棟

富の原U様邸土台敷きから上棟!

柱がどんどん建てられていきます。

26. 2022年07月23日
上棟

富の原U様邸土台敷きから上棟!

暑い中工事が着々と進んでいきます。

U様邸は構造計算で耐震等級3の長期優良住宅にマッハシステムの安心快適な住まいです。

27. 2022年07月23日
上棟

富の原U様邸土台敷きから上棟!

木の香りに癒されます。

28. 2022年07月23日
上棟

富の原U様邸土台敷きから上棟!

二階にとりかかります。

丁寧な作業、いつもありがとうございます。

29. 2022年07月23日
上棟

富の原U様邸土台敷きから上棟!

ベテラン大工さん

高所作業もおてのものです。

30. 2022年07月23日
上棟

富の原U様邸土台敷きから上棟!

お昼には2階の屋根まで進み。

31. 2022年07月23日
上棟

富の原U様邸土台敷きから上棟!

午後からは屋根と壁を仕上げていきます。

32. 2022年07月23日
上棟

富の原U様邸土台敷きから上棟!

暑い中作業は順調に進んでます。

33. 2022年07月23日
上棟

富の原U様邸土台敷きから上棟!

二階部分

34. 2022年07月23日
上棟

富の原U様邸土台敷きから上棟!

青空が気持ちいいです!

35. 2022年07月23日
上棟

富の原U様邸土台敷きから上棟!

夕方の屋根工事完了まで

大工さんには1日頑張っていただきました。

36. 2022年07月23日
上棟

富の原U様邸土台敷きから上棟!

そして18時に上棟完了です。

37. 2022年07月23日
上棟

富の原U様邸土台敷きから上棟!

1日で屋根から壁まで無事に終わり一安心です。

U様も一日見学していただき

飲み物からお弁当まで準備までありがとうございました。

38. 2022年07月23日
上棟

富の原U様邸土台敷きから上棟!

そして今日の朝

昨日の勢いはありませんが

また本日の大工工事が進んでいきます。

U様上棟おめでとうございます♪

完成まで楽しみにお待ちください。

39. 2022年07月28日
外観

富の原U様邸進捗状況7.28

毎日暑い日が続きますが

先週上棟したU様邸の進捗状況をお伝えいたします。

現在は外部工事が進行中

寒冷紗にテントで日よけ対策で工事をされていました。

40. 2022年07月28日
屋根

富の原U様邸進捗状況7.28

屋根は陶器瓦が施されています。

風速110mでも飛ばされない防災瓦の

スーパートライ110のスマートタイプです。

41. 2022年07月28日
外観

富の原U様邸進捗状況7.28

現在、外壁通気の外部胴縁施工がされています。

42. 2022年07月28日
外観

富の原U様邸進捗状況7.28

大工さんが1本ずつ施工されていました。

43. 2022年07月28日
外観

富の原U様邸進捗状況7.28

大工さんが1本ずつ施工されていました。

44. 2022年07月28日
外観

富の原U様邸進捗状況7.28

均等にきれいに施されています。

この工事が終わると

外壁工事へと移ります。

45. 2022年07月28日
軒下

富の原U様邸進捗状況7.28

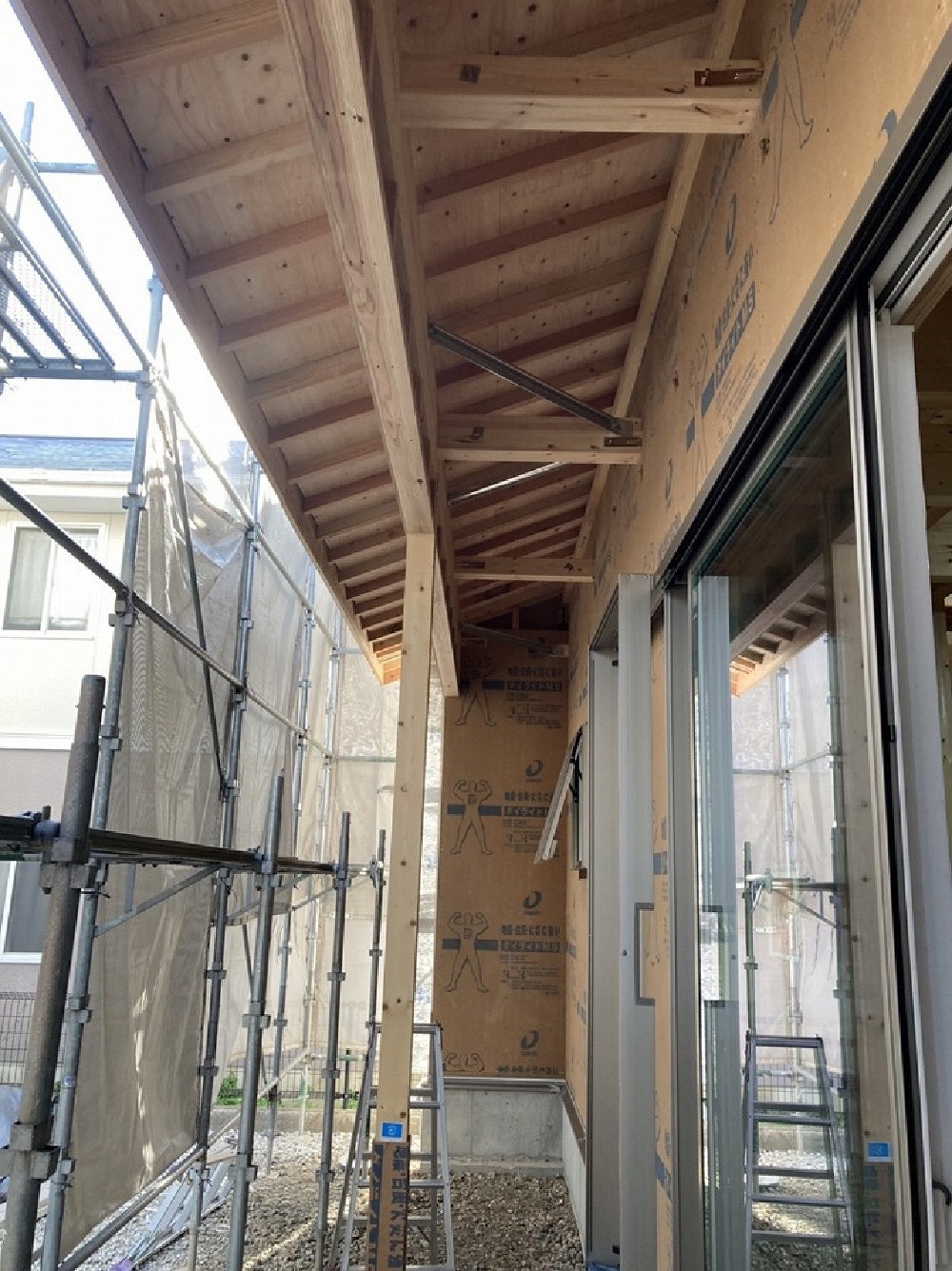

南側の軒下です。

軒は夏は日を遮り冷房の効果を上げます。

洗濯もの干しとしても有効に使えます。

46. 2022年07月28日
構造内部

富の原U様邸進捗状況7.28

内部はまだまだこれからという所です。

週末にはお施主様と現場で電気配線と造作棚の打合せを行います。

その模様はまた来週お伝えいたします。

U様まだまだこれからですが

完成までよろしくお願いいたします。

47. 2022年08月03日
現場打合せ

富の原U様邸進捗状況8.3

富の原で工事中のU様邸

先日お施主様と現場打合せを行いました。

午前は電気配線の打合せから

図面段階で事前に打合せしておいた内容を

現地で確認作業を行います。

スイッチやコンセントの場所と高さ

実際に建ってみないと分からない所もありますので

このように現地で確認をしていただいています。

48. 2022年08月03日
現場打合せ

富の原U様邸進捗状況8.3

追加や場所の変更も可能です。

無事に時間内で終わりお昼休みを挟んで

午後からは造作棚の打合せです。

49. 2022年08月03日
外観

富の原U様邸進捗状況8.3

造作棚も電気配線と同じように

事前に打ち合わせしておいた内容の確認です。

私としては事前に打合せしておいた内容が

予定通り収まりましたので安心しました。

これで現場はスムーズに進んでいきます。

50. 2022年08月03日
外観

富の原U様邸進捗状況8.3

そして本日の状況です。

外壁工事が進行中です。

51. 2022年08月03日
外観

富の原U様邸進捗状況8.3

落ち着いた雰囲気の外壁です。

52. 2022年08月03日
構造内部

富の原U様邸進捗状況8.3

同時に内部工事も進行中!

10月22日お引き渡し予定で順調に進んでいます。

U様完成を楽しみにお待ちください。

53. 2022年08月19日
外観

富の原U様邸進捗状況8.19

夏季休業明けからのU様邸の進捗状況です。

54. 2022年08月19日
外観

富の原U様邸進捗状況8.19

外壁工事はほぼ終了です。

55. 2022年08月19日
構造内部

富の原U様邸進捗状況8.19

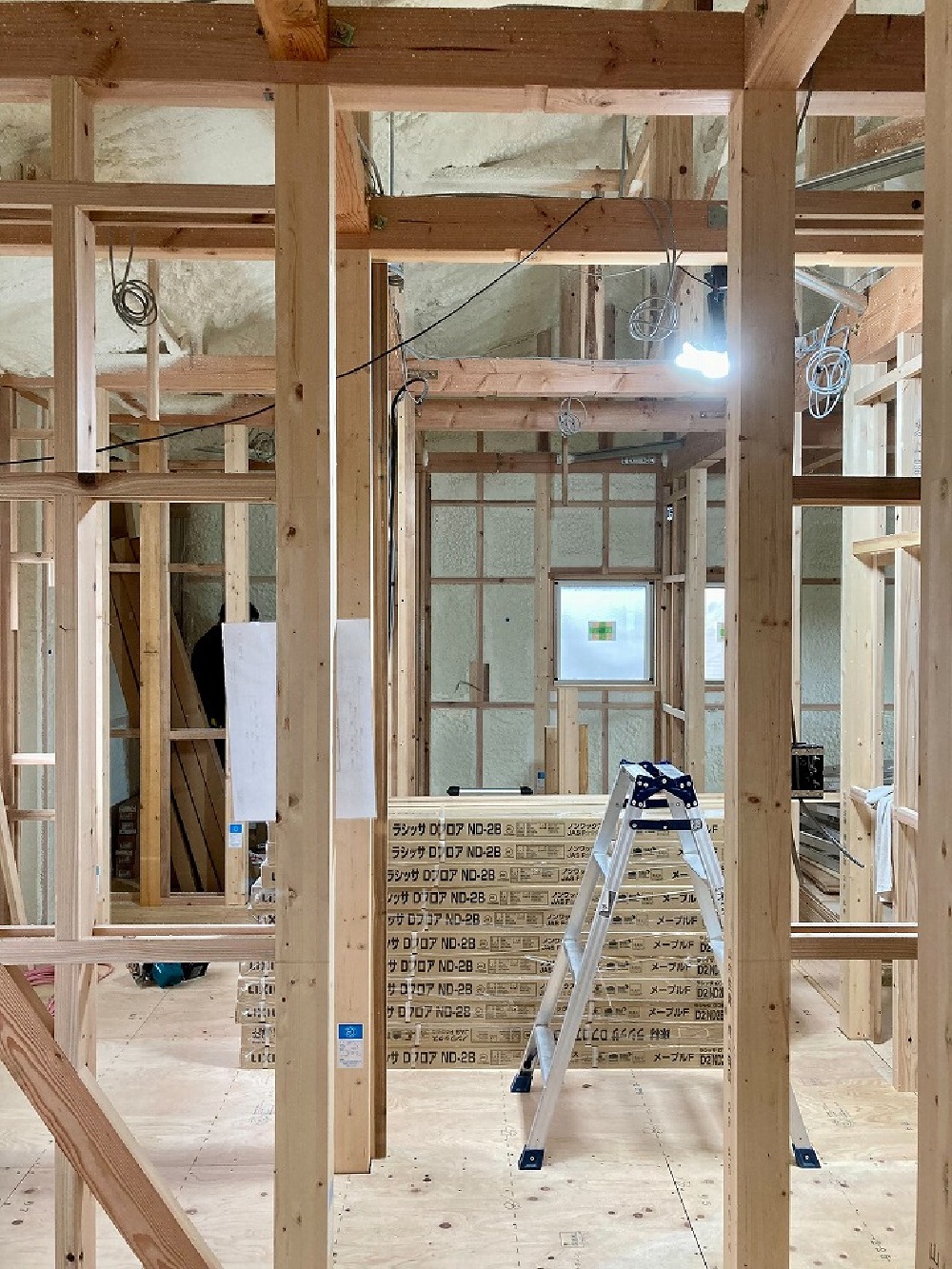

内部は断熱施工も完了

56. 2022年08月19日
構造内部

富の原U様邸進捗状況8.19

内部は断熱施工も完了

57. 2022年08月19日
気密検査

富の原U様邸進捗状況8.19

次の日は気密検査を実施しました。

58. 2022年08月19日
気密検査

富の原U様邸進捗状況8.19

朝一からの検査で、私が来た時にはすでに終了していました。

標準がC値0.5で目標0.2以下に対して

U様邸はC値0.14で一回の検査でみごとクリア♪

59. 2022年08月19日
構造内部

富の原U様邸進捗状況8.19

小さい家ではないのに十分な結果でした。

60. 2022年08月19日
構造内部

富の原U様邸進捗状況8.19

窓は引違いを1か所のみにして、他は気密性の良い窓で計画したりとこだわりましたが

最終的には大工さんたち現場の施工も良かったと思います。

61. 2022年08月19日
構造内部

富の原U様邸進捗状況8.19

高気密高断熱にこだわりの方はぜひご相談ください。

62. 2022年08月19日
構造内部

富の原U様邸進捗状況8.19

そして、気密測定も無事に終わり大工工事は内部施工へ移ります。

63. 2022年08月19日
構造内部

富の原U様邸進捗状況8.19

1階、2階と別れて工事が進行します。

完成に向けて着々と進行中です。

U様完成を楽しみにお待ちください。

64. 2022年09月23日
外観

富の原U様邸進捗状況9.23

7月23日に上棟したU様邸

大工工事もほぼ終わり、仕上げ工事に入ります。

ちょうど予定通りの2ケ月

大工さんたちの頑張りで順調に進んでいます。

65. 2022年09月23日
外観

富の原U様邸進捗状況9.23

まずは外観から

足場も無くなり

落ち着いた趣のある佇まい。

台風の影響も無く良かったです。

66. 2022年09月23日
構造内部

富の原U様邸進捗状況9.23

LDK

造作棚関係も創られ

あとは細かいところのみとなっています。

67. 2022年09月23日
構造内部

富の原U様邸進捗状況9.23

お施主様も何度も現場に来ていただき

大工さんたちの仕事ぶりに

いつも感心していただきました。

68. 2022年09月23日
構造内部

富の原U様邸進捗状況9.23

2階のワークスペース

ご主人の書斎も兼ねたところです。

打合せ通りに出来ていてご満足いただきました♪

これからクロス工事に入ります。

完成引渡しの10月22にまであと1ヶ月を切りました。

もう少しです!楽しみにお待ちください。

69. 2022年11月04日
外観

富の原U様邸完成お引き渡し。

先月完成した富の原のU様邸

無事にお引き渡しが終わりました。

落ち着いた和洋折衷の趣のある外観

切妻屋根の軒を出し窓の配置や形状大きさまでこだわって作りました。

オーソドックスな外観ですが

軒を出すことにより外壁が汚れにくく夏の日射遮蔽にも効果があります。

70. 2022年11月04日
玄関ホール

富の原U様邸完成お引き渡し。

そして内部は

山内住建が得意とする造作のオンパレードです。

玄関はスリッパ置きにもなる靴を履きやすくするベンチを作成。

将来のことを考え手摺も設置。

71. 2022年11月04日
シューズクローク

富の原U様邸完成お引き渡し。

玄関土間のシューズクロークは

可動棚と傘かけやコートかけにもなるパイプを設置しています。

72. 2022年11月04日
収納壁

富の原U様邸完成お引き渡し。

フックで色んな物をかけられる壁掛け収納ボード。

73. 2022年11月04日
リビング

富の原U様邸完成お引き渡し。

鍵掛けとその下はマガジンラック。

耐力壁の筋交いを交わして配置しました。

74. 2022年11月04日
キッチン

富の原U様邸完成お引き渡し。

キッチンの収納棚も造作で作業台にもなるように

下部分は家電が収納できるように作成しました。

奥はパントリーになります。

75. 2022年11月04日
ワークスペース

富の原U様邸完成お引き渡し。

1階のワークスペース

洗面化粧台も造作との組み合わせです。

76. 2022年11月04日
廊下兼物干し

富の原U様邸完成お引き渡し。

洗面所への廊下兼物干しとアイロンスペース

後ろ側は洗濯機置き場となります。

77. 2022年11月04日
小上がり和室

富の原U様邸完成お引き渡し。

子上がりの和室の下は引出し収納。

78. 2022年11月04日
和室

富の原U様邸完成お引き渡し。

和室は床の間兼将来仏壇置き場になります。

79. 2022年11月04日
ワークスペース

富の原U様邸完成お引き渡し。

2階ホールにもワークスペース

マッハシステムを採用していただいていますので

家中どこでも快適に過ごせます。

80. 2022年11月04日
神棚

富の原U様邸完成お引き渡し。

そして神棚

棟梁の手作りです。

マッハシステムと耐震等級3の長期優良住宅

太陽光発電でZEHにもなる

省エネで安心安全な快適な住まいとなりました。

U様と初めてお会いしたのは13年ぐらい前それから

10年後にまたご相談いただき約3年間の計画を経て

ようやく念願の住まいをご提供させていただきました。

U様この度はおめでとうございます!

これからも末永いお付き合い宜しくお願いいたします。
